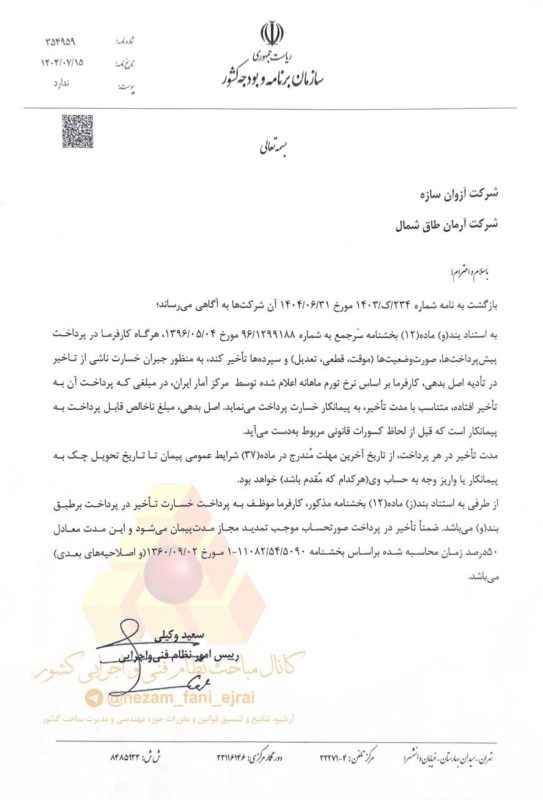

❓بخشنامه سرجمع مصوب سال ۱۳۹۶
1️⃣ کارفرما در صورت تأخیر در پرداخت پیشپرداخت، صورتوضعیتهای موقت یا قطعی، تعدیل و سپردهها، موظف به پرداخت خسارت تأخیر است.
2️⃣ مبنای محاسبه خسارت، نرخ تورم ماهانه اعلامشده توسط مرکز آمار ایران میباشد.
3️⃣ اصل بدهی برای محاسبه خسارت، مبلغ ناخالص قابل پرداخت به پیمانکار پیش از کسورات قانونی است.
4️⃣ مدت تأخیر از تاریخ پایان مهلت مندرج در ماده ۳۷ شرایط عمومی پیمان تا زمان تحویل چک یا واریز وجه (هرکدام زودتر باشد) محاسبه میشود.
5️⃣ طبق بند (ز) ماده ۱۲، پرداخت خسارت تأخیر توسط کارفرما الزامی است و جنبه اختیاری ندارد.
6️⃣ تأخیر در پرداختها موجب تمدید مدت مجاز پیمان میشود.
7️⃣ میزان تمدید مدت پیمان برابر است با ۵۰٪ زمان تأخیر محاسبهشده طبق بخشنامه ۱۱۰۸۲/۵۴/۵۰۹۰-۱ مورخ ۱۳۶۰/۰۹/۰۲ و اصلاحیههای بعدی آن.
جهت مشاهده این پست در لینکدین کلیک کنید
